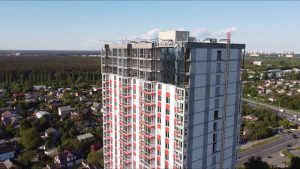

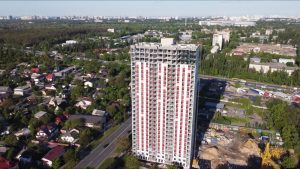

Поспішаємо поділитися оновленим ходом будівельно-монтажних робіт і фотозвітом з будівельного майданчика по вул. Булаховського, 2 (фактичне місце розташування - вул. Наумова, 1). На 31.05.2021 виконується наступне:
- продовжується облицювальні фасадні роботи: нанесення фінішної фарби;
- укладка керамічної плитки в місцях загального користування на 6, 7, 14-16 поверхах виконана у повному обсязі, приступили до 22-24 поверхів;
- електромонтажні роботи виконані до 24 поверху включно;
- приступили до монтажу світло-прозорих конструкцій на 25-27 поверхах;
- виконано бетонування фундаментної плити прибудови нежитлового призначення;
- виконується штукатурка інженерних ніш;
- оздоблення ліфтових дверей виконано у повному обсязі;
- виконується роботи по монтажу фундаментної плити 2 секції.
Звертаємо увагу, що будівельно-монтажні роботи виконується згідно встановлених строків, без затримки.
