Обновленный ход строительства и фотоотчет со строительной площадки по ул. Академика Булаховского, 2 (фактическое местонахождение - ул. Генерала Наумова, 1). По состоянию на 29.04.2021 выполнен ряд строительно-монтажных работ:

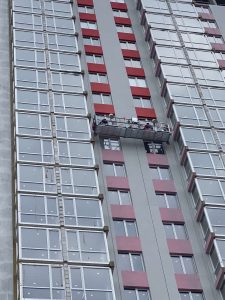

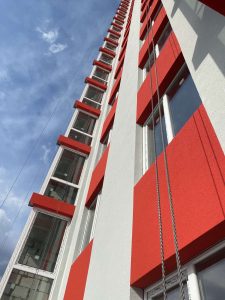

- выполняются облицовочные фасадные работы: нанесение финишной краски;
- стяжка пола в местах общего пользования выполнена в полном объеме;

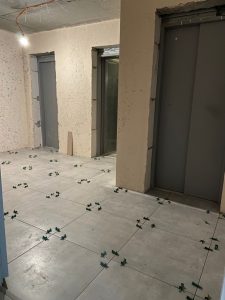

- выполнен монтаж керамической плитки в местах общего пользования на 4,5, 10-13 этажах, приступили к 6-7 этажам;
- электромонтажные работы выполнены до 22 этажа включительно;
- выполнен в полном объеме монтаж входных бронированных дверей до 12 этажа включительно;
- продолжается монтаж алюминиевого профиля на 25-27 этажах;
- выполнено в полном объеме горизонтальное разведение водоснабжения и отопления квартир;
- системы водоотведения установлены поквартирно в полном объеме;

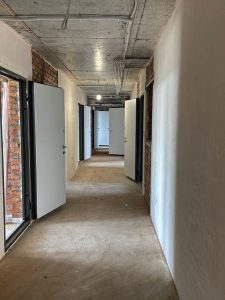

- кладка инженерных ниш выполнена в полном объеме;
- выполняются работы по благоустройству придомовой территории около 1 секции;
- залили фундаментную плиту под башенный кран около 2 секции.
Напомним, что к весеннему празднику - Пасха, в жилом комплексе «4U» действует акционное предложение - 8% скидки на отдельные квартиры. Узнавайте подробности в отделе продаж лично или по телефону:
(044) 222 72 78.
![](https://sp-ao.shortpixel.ai/client/to_webp,q_lossless,ret_img,w_225,h_300/https://dom4u.com.ua/wp-content/uploads/2021/05/IMG_7911-225x300.jpg)
![](https://sp-ao.shortpixel.ai/client/to_webp,q_lossless,ret_img,w_225,h_300/https://dom4u.com.ua/wp-content/uploads/2021/05/IMG_7912-225x300.jpg)
![](https://sp-ao.shortpixel.ai/client/to_webp,q_lossless,ret_img,w_225,h_300/https://dom4u.com.ua/wp-content/uploads/2021/05/IMG_7926-225x300.jpg)
![](https://sp-ao.shortpixel.ai/client/to_webp,q_lossless,ret_img,w_225,h_300/https://dom4u.com.ua/wp-content/uploads/2021/05/IMG_7928-225x300.jpg)
![](https://sp-ao.shortpixel.ai/client/to_webp,q_lossless,ret_img,w_225,h_300/https://dom4u.com.ua/wp-content/uploads/2021/05/IMG_7927-225x300.jpg)
